Любая стройка может бесконечно пожирать ваши деньги. Как проверить обоснованность расценок поставщиков и подрядчиков? Как лучше с ними расплачиваться, чтобы не разориться и вовремя снабжать стройку? Какова оптимальная численность персонала на объекте? Владимир Зонзов предлагает решать все проблемы с помощью специального структурированного бюджета.
Управленческая форма бюджета строительства ипримеры ее применения
Задав прорабу вопрос: «Что вам нужно для своевременной сдачи объекта?», чаще всего можно услышать: «Своевременная оплата счетов стройки». И с ним согласятся, но денег пообещают выделить «чуть позже». А «именно сейчас» важнее нецелевые трат. Правда, «чуть позже» недофинансированные стройки станут проблемными. А дальше их нужды заглушат потребности других строек, следующих за ними. Круг замыкается.
Разорвать замкнутый круг можно посредством бюджета и финансовой дисциплины. О финансовой дисциплине говорить не будем. Говорить будем о бюджете. О бюджете со структурой, основанной на распределении добавленной стоимости. О том, как он строится и как применяется.
1. Построение структуры бюджета, основанной на распределении добавленной стоимости
Такой бюджет строится в порядке «сверху-вниз». То есть - в порядке детализации. Этим обеспечивается: его наглядность; его полнота и взаимосвязи его частей.
Пошагово покажем, как построить такой бюджет.
1.1Шаг 1. Общая сумма стоимости работ (СТ) представляется в виде сумм, которыми она перечисляется исполнителю работ. Эти суммы (СТk) называют «траншами». Обычно они обоснованы по смете соответствующими работами.
СТ = сумма(СТk) (формула 1)
Где: k изменяется от 1 до К; К - это количество траншей, которыми перечисляется сумма строительства.
1.2Шаг 2. Сумма каждого транша разделяется на сумму закупок (СЗk), уплачиваемую поставщикам-подрядчикам и сумму добавленной стоимости (Дk).
СТk = СЗk + Дk (формула 2)
1.3Шаг 3. Сумма добавленной стоимости разделяется на суммы: налогов (Нk), прибыли (ПРk) и фонда оплаты труда (ФОТk):
Дk = Нk + ПРk + ФОТk (формула 3)
1.4Шаг 4. Сумма фонда оплаты труда разделяется на суммы: фонд оплаты труда производственного персонала (ЗППk) и фонд оплаты труда вспомогательного персонала (ЗПФk):
ФОТk = ЗППk + ЗПФk (Формула 4)
Таким образом, приходим к структуре бюджета, основанной на распределении добавленной стоимости (k изменяется от 1 до К):
СТk = СЗk + Нk + ПРk + ЗППk + ЗПФk (формула 5.1);
Общий бюджет объекта строительства имеет вид:
СТ = СЗ + Н + ПР + ЗПП + ЗПФ ( формула 5.2).
Слагаемые правой части уравнения ( формула5.2) - это базовые компоненты суммы бюджета строительства ( формула1). Их называют так:
- СЗ = сумма(СЗk) - бюджет закупок; (формула 6.1)
- Н = сумма(Нk) - бюджет налогов; (формула 6.2)
- ПР = сумма(ПРk) - бюджет прибыли; (формула 6.3)
- ЗПП = сумма(ЗППk) - ФОТ персонала стройобъекта; (формула 6.4)
- ЗПФ = сумма(ЗПФk) - ФОТ офисного персонала стройфирмы (формула 6.5)
Полнота бюджета определяется равенствами (5.1) и (5.2).
Элементы структуры бюджета, представленные уравнениями (5.1) и (5.2), соответствуют альтернативным интересам участников строительства. По значениям и соотношениям величин СЗk, Нk, ПРk, ЗППk и ЗПФk можно предполагать возможную реакцию стоящих за ними сторон. Полнота бюджета и наглядность взаимосвязей его частей обеспечивают комплексность оценки-анализа такой реакции.
Вышеописанная процедура (1.1 - 1.4) графически выглядит так (рис.1):

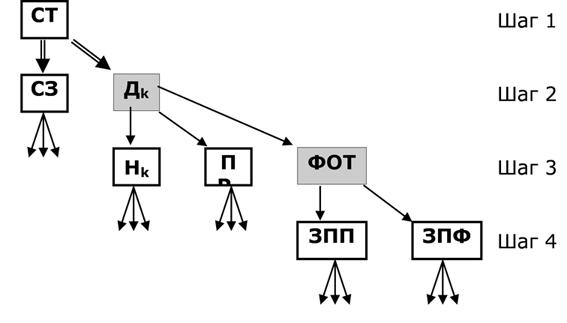

Рис.1. Графическое представление базовой структуры бюджета
Элементы бюджета, размещенные в незатененных клетках рис.1, соответствуют элементам уравнения (5.1).
Дальнейшие шаги разработки бюджета - это детализация каждой из сумм правой части в (5.1). Графически она указана «тройкой стрелок», отходящих от клеток, где размещены эти суммы. Детализация определяется содержанием работ и технологиями их выполнения. Ее цель - персонификация ответственности. Говоря иначе, базовые элементы бюджета дробятся соответственно центрам финансовой ответственности.
2. Табличная форма структуры бюджета строительства
Графическая форма представления бюджета (рис.1) удобна для наглядности. А для расчетов удобна форма Excel-таблицы. В ней легко делать детализацию сумм путем вставки дополнительных столбцов.
Вышеописанная процедура (1.1 - 1.4) в табличном виде выглядит так:
Таблица 1
|
A |
B |
C |
D |
E |
F |
G |
H |
1 |
СТ k |
СЗ k |
Д k |
Н k |
ПР k |
ФОТ k |
ЗПП k |
ЗПФ k |
2 |
100% |
60% |
40% |
45% |
25% |
30% |
67% |
33% |
3 |
3 500 000 |
2 100 000 |
1 400 000 |
630 000 |
350 000 |
420 000 |
280 000 |
140 000 |
4 |
100% |
30% |
70% |
45% |
25% |
30% |
0% |
100% |
5 |
210 000 |
63 000 |
147 000 |
66 150 |
36 750 |
44 100 |
0 |
44 100 |
6 |
100% |
|
|
|
|
|
|
|
7 |
4 300 000 |
. . . |
. . . |
. . . |
. . . |
. . . |
. . . |
. . . |
|
. . . |
. . . |
. . . |
. . . |
. . . |
. . . |
. . . |
. . . |
К |
25 000 000 |
S(СЗi) |
S(Дi) |
S(Нi) |
S(ПРi) |
S(ФОТi) |
S(ЗППi) |
S(ЗПФi) |
Опишем таблицу 1.
Двойной линией окаймлены блоки, соответствующие шагам распределения (1.1 - 1.4).
Строка 1 содержит обозначения сумм распределения траншей - элементов бюджетов (5.1).
Транши распределяются в нечетных строках 3, 5, 7, … . Суммы траншей (СТk) размещаются в клетках А3, А5, А7, … . Затененные клетки каждого транша соответствуют затененным клеткам на рис.1.
В четных строках размещаются значения %-тов, в соответствии с которыми вычисляются суммы распределения. Например, в клетке В2 значение %СЗ/СТ = 60% используется так: 2 100 000 = 3 500 000 * 60%
Исходные данные для распределения каждого транша таблицы 1 - это (символ k пропущен для упрощения вида обозначений процентов):
СТk, %СЗ/СТ, %Н/Д, %ФОТ/Д, %ЗПП/ФОТ (Формула 7)
Откуда берутся исходные данные? - Для производства строительных работ они определяются следующей процедурой:
По графику финансирования, следующему из сметы и договора, определяются суммы траншей СТk.
Из части сметы строительства, соответствующей распределяемому траншу (СТk) пошаговой процедурой (1.2 - 1.4) определяются все суммы распределения:
СЗk; Дk; Нk; ПРk; ФОТk; ЗППk; ЗПФk.
Примечание. К сожалению, все вышеописанное легче написать, чем реально выполнить. Как у нас «умеют» составлять сметы - известно многим управленцам. Но дело, к сожалению, еще хуже. Налоги, начисленные на ФОТ, отнесены к ОПР. Но пока разработчики сметной программы «относили» их, то по дороге часть потеряли. Потеряли примерно 20%. Кстати, отметим, что ФОТ в смете - это ФОТ начисленный. ФОТ «к выдаче на руки» получается из ФОТ, начисленного изъятием подоходного налога и т.д.
Теперь проценты, упомянутые как исходные данные таблицы 1, определяются так (для упрощения записи символы нумерации k - пропущены):
%СЗ/СТ = СЗ/СТ; %Н/Д = Н/Д ; %ФОТ/Д = ФОТ/Д ; %ЗПП/ФОТ = ЗПП/ФОТ
Тогда:
%Д/СТ = 1 - %СЗ/СТ ; %ПР/Д = 1 - %Н/Д - %ФОТ/Д ; %ЗПФ/ФОТ = 1 - %ЗПП/ФОТ
Эти проценты заполняют в таблице 1 четные строки соответствующих траншей.
Строительная фирма в порядке учета-накопления опыта может заполнять таблицы типа таблицы 1 по фактическим данным. Тогда, по мере накопления таких таблиц, обнаружится, чтодля похожих объектов или работ, искомые доли%СЗ/СТ, %Н/Д, %ФОТ/Д, %ЗПП/ФОТимеют устойчиво-близкие значения. Значит, в будущем для таких объектов/работ можно сразу строитьтаблицу 1. И в процессе строительства контролировать-корректировать ее правильность путем заполнения таблицы 1 фактическими данными. Кстати, этим путем и выявятся погрешности определения налогов в смете, упомянутые ранее в примечании, и определятся способы их корректировки.
Таблицы 1, составленные для каждого стройобъекта по прогнозируемым значениям вышеуказанных процентов, несложно собрать в общую таблицу, представляющую бюджет строительной фирмы. В ней можно видеть общую картину поступлений и расходов ресурсов для всех строек, что удобно для контроля и (при необходимости) корректировки распределения ресурсов между стройками.
Для нестроительных производств шаги 2.1 и 2.2, процедуры 2.1-2.3, будут иметь несколько другое содержание:
2.1. СТk определится как сумма стоимости выпущенной (отгруженной) продукции, соответственно плану производства.
2.2. СЗk; Нk; ФОТk; ЗППk определятся: до начала работ - по технологическим калькуляциям; а при выполнении работ - по фактическим затратам.
3. Примеры задач, решаемых на каждом шаге построения бюджета в управленческой форме
На каждом шаге процесса построения бюджета можно позиционировать (локализовать) определенные вопросы-задачи финансирования, организации и выполнения строительства. В самом начале (при изучении-решении) их можно считать автономными. А затем по структуре бюджета учесть их взаимосвязи с остальными задачами. Таким образом оценивается, как откликнется решение конкретной задачи на решения остальных, позиционированных в других частях бюджета.
Дальнейший порядок изложения - по шагам таблицы 1 (или рис.1).
Финансирование стройки
На первом шаге распределения договорной суммы стоимости строительства, можно проанализировать, например, следующие вопросы, интересующие заказчика:
- Обоснована ли цена работы, запрошенная подрядчиком?
- Какими «траншами» финансировать работы подрядчика?
- Соответствует ли темп выполнения работы темпу финансирования?
- Пример вопроса, который может интересовать и заказчика и подрядчика:
- Средние суммы финансирования и выполнения стройработ
Ниже приведены ответы на эти вопросы.
Обоснована ли цена работы, запрошенная подрядчиком?
Цена работы все-таки чаще является первым из основных критериев выбора подрядчика. Поэтому важно уметь быстро и наглядно оценивать ее обоснованность.
Заказчику следует самому «расписать» эту цену в виде распределений траншей таблицы 1. Зачем? А чтобы получить оценку ЗППk, следующую из цены, заявленной подрядчиком. И далее - отношением ЗППk к правдоподобной средней зарплате - определяется объем трудозатрат (ОТЗk). Для известных работ ОТЗk обычно известен из прошлого опыта. Сравнение ОТЗk, заявленного подрядчиком, с известным ОТЗk покажет заказчику, завышен ли ОТЗk подрядчика.
Обнаружив завышение ОТЗk, заказчик скорректирует его значение и, соответственно, значение ЗППk. Затем, подставляя скорректированное значение ЗППk в соответствующий транш таблицы 1 и проходя его в обратном порядке, заказчик получит скорректированное значение Дk. Добавив к нему проконтролированное-скорректированное значение величины СЗk, заказчик получит оценку суммы транша для подрядчика.
И так - по каждому траншу.
А можно сразу распределить всю сумму стоимости строительства. Если есть правдоподобные значения процентов (Формула 7), для распределения сумм общего бюджета стройки.
Такие оценки в Excel - быстры и наглядны, поэтому удобны при переговорах с подрядчиками. Предмет разговора не «тонет» в деталях локальных смет.
Какими «траншами» финансировать работы подрядчика?
Общая сумма финансирования стройки (СТ) определяется согласованной сметой. А суммы траншей (в клетках А3, А5, А7, …) и их сроки (то есть график финансирования) - это предмет договора заказчика с подрядчиком.
Заказчику были бы выгоднее еженедельные транши. Деньги не «замораживаются». И контроль их расхода - легче. Но «короткий поводок» финансирования не устраивает подрядчика. Например, усложнением его отношений с субподрядчиками и с поставщиками. Компромисс может быть таким:
По траншам предоплат для закупки стройматериалов:
- Счета на закупку материалов оплачиваются с расчетного счета заказчика.
- Перечисленные суммы (СТk) соответствуют потребностям строительства в очередной период. (Период - 1 месяц и более; как определено договором).
- Суммы (СТk) сопровождаются начислением «кредитных процентов». И на величину этих процентов будут уменьшаться: сумма договора и суммы траншей предоплат. Период начисления процентов: от даты перечисления до даты расхода стройматериалов по форме КБ-2в.
- Другие варианты компенсации «заморозки» денег заказчика.
По траншам для оплаты затрат на производство строймонтажных работ (СМР):
- Предоплаты соответственно смете и календарному плану работ.
- Транши в порядке оплаты форм КБ-2в.
- Другие варианты оплат СМР, определенные договором.
Договорным порядком финансирования можно побудить-вынудить подрядчика к тщательному планированию, что увеличивает возможности контроля его работ. А «навязать» подрядчику такое «счастье заказчика» можно, например, как условие тендера.
Соответствует ли темп строительных работ темпу финансирования?
Для ответа на этот вопрос заказчику достаточно посмотреть «табель выходов» рабочих подрядчика. Умножив число рабочих на их правдоподобную среднюю зарплату, он получит оценку ЗППk. По таблице (типа таблицы 1) «пройдя» распределение соответствующего транша в обратном порядке (с учетом соответствующих затрат СЗk), он получит факт-оценку СТk как показатель темпа стройработ. Сравнив факт-оценку СТk с суммой перечисленного транша, заказчик определит, соответствует или нет темп выполнения работ темпу финансирования.
Конечно, часть рабочих подрядчика может работать вне стройплощадки. Например, изготавливать металлоконструкции для их последующего привоза-монтажа. Но в каждом конкретном случае представителю заказчика несложно обнаружить-учесть и такие трудозатраты. Подрядчик сам заинтересован в полном их предъявлении.
Средние суммы финансирования и выполнения стройработ
Известна роль лозунгов в политике. Роль средних сумм для организации стройработ -такая же.
Пусть: СТ = 25 млн грн. - это полная стоимость строительства. Т = 8 мес - это время строительства.
Определим значения средних сумм финансирования и выполнения стройработ. В месяц (м); в неделю (н); в день (д) (суммы - в млн грн.):
СТм = С/Т = 25 / 8 = 3,125
СТн = СТм/4 = 3,125 / 4 = 0,781
СТд = СТн/7 = 0,781 / 7 = 0,112
Смысл средних сумм СТм, СТн и СТд - следующий:
Для заказчика они - ориентир темпа финансирования. Если фактически перечисленные подрядчику суммы в расчете на 1 месяц «хронически» меньше суммы СТм, то «аврал» в строительстве или срыв сроков - неизбежен.
Для подрядчика эти суммы - ориентир темпа выполнения стройработ. Если фактические значения ежемесячных-еженедельных расходов стройки меньше сумм СТм и СТн, то авралы и срывы - также неизбежны.
Еще средние суммы позволяют спокойно и корректно улаживать споры. Когда неправы обе стороны:
- Подрядчик нередко нецелевым образом расходует часть денег, полученных от заказчика, что замедляет темп строительства.
- У заказчика бывают проблемы с финансами. И он их маскирует условием подрядчику: «Сначала отработай полученные деньги, затем будет последующее финансирование».
Улаживается спор в «свете» средних сумм. Часто сумма, израсходованная нецелевым образом, оказывается значительно меньше той, которая оказывается неперечисленной за время «спора». Получается, что задерживает строительство в большей степени именно заказчик. Ему и следует сделать первый шаг к следующему компромиссу (конечно, если он не передумал строить; и не намерен прощаться с подрядчиком). Например:
- Возобновить регулярное финансирование. С учетом «задержанных» сумм.
- Финансировать короткими траншами (еженедельными).
- Запросить от подрядчика уточнения-обоснования сумм очередных траншей (в виде соответствующих планов работ).
- Осуществлять промежуточные (еженедельные) приемки объемов работ, соответствующих траншам.
- Условия компромисса действуют до возврата стройки в график работ.
Особо отметим значения средней суммы СТд.СТд - это:
- Критерий достаточности объемов ежедневных наряд-заданий.
- Доминанта для прораба. Она удержит его от выполнения работ вместо своих подчиненных.
- Причина для фирмы позаботится об обеспечении эффективности труда прораба. Действительно, каждый день на его объекте тратятся десятки-сотни тыс. грн. И кто скажет, что отсутствие надлежащих условий работы не сказывается на эффективности работы прораба. А, значит, и эффективности организуемых им ежедневных трат трудовых и материальных ресурсов.
Внешнее разделение труда (специализация фирмы)
Это второй шаг распределения: СТk = СЗk+ Дk.
В СЗk входят следующие затраты:
- на поставщиков материальных ресурсов; согласно смете строительства;
- на подрядчиков; согласно стоимости работ, отданных субподрядчикам; за вычетом стоимости внешнего управления работами подрядчиков.
Покупка того, что относится к СЗk - это необходимость. В экономике ее обозначают как сравнительное преимущество специализации. - Дешевле купить, чем самому сделать.
На этом шаге фирма решает следующие задачи:
Какие работы выполнять своими силами, а какие отдать субподрядчикам.
Какие стройматериалы купить, а какие рентабельнее произвести своими силами.
Какие машины-механизмы арендовать, а какие купить, как основные средства.
Пример второй задачи. Можно закупить отделочные «стройматериалы высокой степени готовности». Они - дороже. Что увеличит СЗkи, соответственно, уменьшит Дk и, в свою очередь, ФОТk. С другой стороны, применение таких материалов сопровождается снижением трудозатрат и в конечном счете снижением Дk. Бюджет со структурой распределения добавленной стоимости поможет определить, какие последствия превалируют.
Бывают заказчики, считающие «доблестью» уменьшить насколько удастся ФОТ подрядчиков. Но обычно в убыток никто не работает, поэтому подрядчики «откликаются» «пересортицей» в смете, уменьшают ФОТ. И, соответственно, увеличивают СЗ. Конечно, «пересортица» делается в варианте сметы «для заказчика». О последней упомянуто далее.
Распределение добавленной стоимости
Третий шаг распределения: Дk = Нk + ПРk + ФОТk.
При нынешних налогах и сборах:
Нk = 0,7*ПРk + ФОТk. Тогда: Дk = 1,7*ПРk + 2*ФОТk. ( http://www.e-xecutive.ru/career/adviser/1143154/index.php?ID=1143154)
ПРk нужна бизнесу для развития. Но всю добавленную стоимость не удастся забрать на прибыль. Без расходов на ФОТk добавленная стоимость (Дk) вообще не будет произведена.
С другой стороны, опыт показывает, что существуют достаточно устойчивые соотношения между ФОТk и производимой Дk. Их называют «расценки».
Конечно, многие расценки в сборниках 1984 года устарели. Потому что появились новые материалы, инструменты, оборудование и машины-механизмы. Их применение уменьшило трудозатраты, что делает для каждой фирмы актуальной задачу определения внутрифирменных расценок. Для этого необходим соответствующий управленческий учет.
Зависимость Дk от ФОТk учитывается в стиле работы опытных прорабов. Они всегда текущее планирование контролируют по ФОТу. Например, наряд-задания на следующий день, не обеспечивающие приемлемый дневной заработок рабочим, они считают недопустимыми.
После определения ФОТ (в рамках всей сметы) определяется прибыль по формуле ПР = (Д - 2*ФОТ)/1,7 . Если она не устраивает подрядчика, то он не предлагает свои услуги в строительстве.
Внутрифирменное разделение труда
Это четвертый шаг распределения: ФОТk = ЗПФk + ЗППk.
На нем решается задача внутрифирменного разделения труда. Она проявляется в разделении персонала фирмы на: ЗПП-персонал, который выполняет производственные задания; и на ЗПФ-персонал, который обеспечивает и координирует труд первых.
Для этого шага фирма изучает-налаживает-описывает-закрепляет бизнес-процессы. Производственные и офисные. В том числе процессы обеспечения-снабжения строек.
Для этого шага «нарабатываются» фирменные стандарты. Например, нормативы офисных трудозатрат.
Каким может быть значение %ЗПФ/ФОТ?
Например, для первого транша таблицы 1, %ЗПФ/ФОТ = 33,3%. Иначе говоря: каждым двум людям производственного персонала соответствует 1 человек вспомогательного персонала.
Много это или мало? Для каких-то видов работ это, может быть, много. Для каких-то - мало. Например, пишут, что в войну, в «танковых войсках», значение %ЗПФ/ФОТ было 95%. Четыре человека «производственного» персонала (экипаж танка); и 72 человека вспомогательного персонала (штабисты, снабженцы, ремонтники, саперы, ....).
Есть строительные фирмы, в которых значение %ЗПФ/ФОТ малО. Для них характерно отсутствие инженерной подготовки стройработ. С понятными последствиями такого отсутствия.
Каким должно быть %ЗПФ/ФОТ - сказать «просто»: «Должно быть как можно меньше». Но реальное значение %ЗПФ/ФОТ может быть значительным (порядка 50% и больше) по следующим причинам:
- Возрастает компонента прошлого труда, «овеществленного» в оборудовании-машинах-механизмах и в нематериальных активах. «Работу» этих активов кто-то должен организовывать-обеспечивать.
- Возрастает специализация рабочих. У них растет производительность труда. Но растут и затраты на их организацию-обеспечение.
- Усложняется продукция. Появляются новые стройматериалы «высокой степени готовности». Соответственно - увеличиваются ЗПФ-трудозатраты.
- ЗПФ-трудозатраты - как объем айсберга. В значительной своей части, они не видны. А как тогда определять их достаточность?
- Сначала следует устранить «простои» производственного персонала. Их стоимость можно оценить по неполученной из-за них прибыли. Например. Из первого транша таблицы 1 видно, что отношение ПР/ЗПП = 350000/280000 = 1,25. То есть каждая гривна незаработанной рабочими зарплаты оборачивается фирме 1,25 грн неполученной прибыли.
- Затем нужно «экспериментировать»: увеличивать ЗПФ-трудозатраты (то есть улучшать подготовку-обеспечение производства) пока растет прибыль.
4. Другие задачи, решаемые с помощью бюджета в управленческой форме
Оценка необходимого количества персонала фирмы
«Портфель» заказов выражается в определенной сумме. «Расписав» ее по шагам распределения с учетом сложившихся значений процентов, получим оценку сумм ЗППk и ЗПФk. Разделив эти суммы на средние зарплаты, получим оценку количеств производственного и офисного персонала фирмы, необходимых для выполнения работ, соответствующих имеющемуся «портфелю» заказов.
Оценка необходимого оборота фирмы
Это оценка «наоборот». Допустим, что общая численность персонала фирмы составляет 120 человек. Какова должна быть сумма годового оборота, чтобы средняя зарплата в фирме составляла 3 тыс. грн/(чел*мес)?
Перемножая 120*3000*12, получим, что годовой ФОТ должен составлять 4,32 млн грн. Проходя шаги распределения «обратным ходом» (со значениями процентов, допустим, как в таблице 1 для транша СТ = 3,5 млн.грн), получим, что годовой оборот должен составлять СТ = 36 млн.грн. В том числе Д = 14,4 млн грн.
Кому принимать решения о текущих тратах стройки?
Такой вопрос возникает во всех строительных фирмах. И почти во всех «жизнь» дает одинаковые ответы: такие решения принимает первое лицо фирмы.
Централизованная трата денег приводит к значительным тратам не по назначению. Но часто оказывается, что деньги невозможно вовремя вернуть к их назначению. Соответственно, уменьшается финансирование стройработ. Возникает разница между полученными от заказчика суммами и фактически выполненными объемами работ. Эта разница побуждает к «титаническим авантюрам». Со временем она «дорастает» до уровня вопросов существования фирмы. Эмоциональная острота решений о тратах - нарастает. Первое лицо - начинает «работать на аптеку».
А кому следует тратить деньги, полученные от заказчиков? Ответ лучше понимается «в свете» бюджета со структурой уравнения (формула 5.2), СТ = СЗ + Н + ПР + ЗПП + ЗПФ:
Текущие СЗ-траты. Решение по ним первый руководитель уже принял утверждением сметы. Так что его повторное участие в этих тратах - это не их оптимизация, а, по сути, самоуничтожение бизнеса. Самоуничтожение по следующим причинам:
- Через одну голову невозможно своевременно пропустить всю информацию, необходимую для оптимизации каждой траты. Трат - очень много. Они взаимоувязаны во множестве планов. Их несвоевременность нарушает эти планы. И тем самым дезорганизует работы и перечеркивает персонифицированную ответственность за их результаты.
- Пока первый руководитель вникает в обоснованность каждой, уже утвержденной, им траты (то есть выполняет работу вместо своих подчиненных), его обязанности не выполняет никто. Последствия этого - понятны.
- Подчиненные - не в восторге как от потерь времени на обоснование каждой отдельной траты, так и «от зарплаты за работу, которую они не сделали». Да и траты, сделанные первым руководителем, вряд ли будут оптимальны. И потому подчиненные заранее «запасаются» самооправданием о своей непричастности к неоптимальности трат, типа, «я сделал, как вы сказали». При этом помалкивая, что руководитель сказал то, что ему «подсунул» подчиненный.
Траты Н-сумм - неизбежны. И первому руководителю незачем терять на них свое время.
ПР- суммы. Руководитель может изымать запланированную долю ПР с каждой полученной суммы СТ. А может и не изымать, чтобы они были использованы для быстрейшего выполнения работ на соответствующих объектах? Тогда вся сумма прибыли с них будет скорее доступна к свободному применению.
ФОТ-затратылучше определять по правилам, ранее утвержденным первым руководителем и известным производственному персоналу. Этим обеспечивается положительная мотивация труда.
Так что же получается? Первому руководителю нельзя тратить деньги текущего оборота? Конечно, можно. Кто ему указ? Только кто будет решать его задачи? Пока он «лично прощается с каждым рублем затрат».
А все-таки кому тратить суммы СЗ и ФОТ?
Тому, кто непосредственно отвечает за результаты этих трат. Средства такой децентрализации известны - бюджет и контрольные службы фирмы. При этом важно отметить, что контролировать следует уже сделанные траты. Иначе процедура согласования будущих трат избавит соответствующих лиц от ответственности за эффективность и оптимальность трат.
5. «Детали» построения бюджета строительных работ
Рабочий проект!
В нынешние времена к началу этапа строительства промышленных объектов рабочий проект в полном объеме часто отсутствует. Да и для гражданских объектов полнота РП и его качество оставляют желать лучшего. А из РП для сметы необходимы перечень работ и их объемы. Их качество определяет качество сметы.
Качество сметы определяет качество нижеследующих графиков:
1. График производства работ.
2. Графики снабжения стройки ресурсами: трудовыми; материальными.
3. График финансирования (соответственно пункта 1 и 2).
График 1 и должен быть для подрядчика «законом» в ситуациях принятия решений о финансировании стройработ. Тогда фирма не попадет в замкнутый круг, упомянутый в начале.
Графики по пунктам 1 и 2 - это средство организации снабжения стройки трудовыми и материальными ресурсами. Ясно, что эти графики нужны соответствующим службам фирмы заблаговременно.
График финансирования 3 и график 1 обычно входят в число договорных документов.
Смета
О качестве смет и качестве сметных программ уже упоминалось ранее. Поэтому (чего ханжить) подрядчику необходимо разрабатывать два варианта смет. Один - для заказчика. Второй - для себя. По последнему и разрабатывается инженерная подготовка производства стройработ.
Локальные бюджеты и критерии их дробления
Ясно, что суммы локальных бюджетов (СЗ, Н, ПР, ЗПП, ЗПФ) - это лимиты затрат для соответствующих руководителей подразделений строительной фирмы. Ясно, что бюджеты теряют свое назначение, если они оказываются дефицитными. Но всегда ли считаются с этой «ясностью»?
Локальные бюджеты из четвертого раздела дробятся соответственно персонификации ответственности за эффективность их трат. Но заранее (в общем случае) нельзя сказать, каким должен быть критерий дробления. Только опыт и условия реальных ситуаций подскажут критерий дробления.
Варианты, например, для СЗk, могут быть такими:
1. СЗk можно дробить по признаку однородных (похожих) затрат, относящихся ко всем работам фирмы.
2. С3k можно дробить по признаку принадлежности к объектам стройработ.
3. СЗk можно тратить по второму варианту, но по мере потребности.
ОМТС сможет определить критерий дробления бюджета СЗk только после изучения ведомости закупок, графика снабжения строительства и изучения рынка. Ясно, что решение ОМТС требует согласования с начальниками стройучастков и утверждения руководителем фирмы.
Заключение
Бюджет производства строительных работ со структурой распределения добавленной стоимости обладает очевидной полнотой и соответствует альтернативности интересов сторон, поэтому лучше подходит для анализа вариантов трат.
Такой бюджет помогает локализовать проблемы-задачи-вопросы и детализировать-решать их автономно, не теряя их взаимосвязей.
Во втором разделе упомянуто, как построить такой бюджет для других производств. Так что он применим для анализа вариантов трат не только в строительстве, но и в других производствах.
Комментарии:
